Уважаемый Игорь Иванович!
Пишем Вам в связи с фактической остановкой строительства объекта "Янино-Парк" в Ленинградской области, которое осуществляет ООО "РК-Строй" в рамках реализации программы по достройке долгостроев СУ-155.
Основной причиной остановки строительства является отсутствие финансирования в адрес Генерального подрядчика объекта (ООО "СК СЗ") со стороны ООО" РК-Строй".
Подрядные организации более трех недель не получают финансирование, в связи с чем нет возможности приступить к выполнению следующих этапов работ:
- укладка асфальта (корпус 4)
- заделка межпанельных швов и покраска фасадов (корпуса 1,2,3)
- сантехнические работы (корпуса 2,3)
- монтаж систем электроснабжения (корпус 2,3)
- заказ лифтового оборудования (корпус 1,2,3)

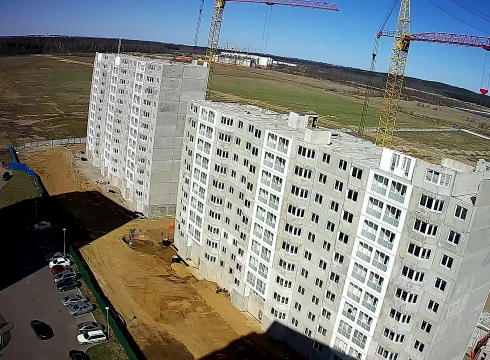

Фактически на данный момент из-за вышеуказанных проблем строительство объекта приостановлено, что может повлечь за собой срыв сроков завершения Объекта.
При этом на все вопросы касаемо финансирования О. И. Бетин неизменно отвечает, что денежные средства от санатора (АКБ Российский Капитал) получены в полном объеме, но по различным надуманным причинам в адрес генподрядчика не перечисляются.
Именно такой ответ мы в очередной раз получили на совещании 28.06.2017 г., на котором О. И. Бетин, кроме того, в грубой форме пригрозил нам, что, если мы не перестанем лезть в это дело, он специально затянет сдачу объекта на полгода или более.
Учитывая, что вопрос достройки объектов и передача квартир обманутым дольщикам СУ-155 является важным государственным проектом, что недавно на саммите в Петербурге, подтвердил лично Владимир Владимирович Путин, просим Вашего содействия в разрешении ситуации с остановкой строительства наших домов.
С уважением,Инсарова Евгения
|
